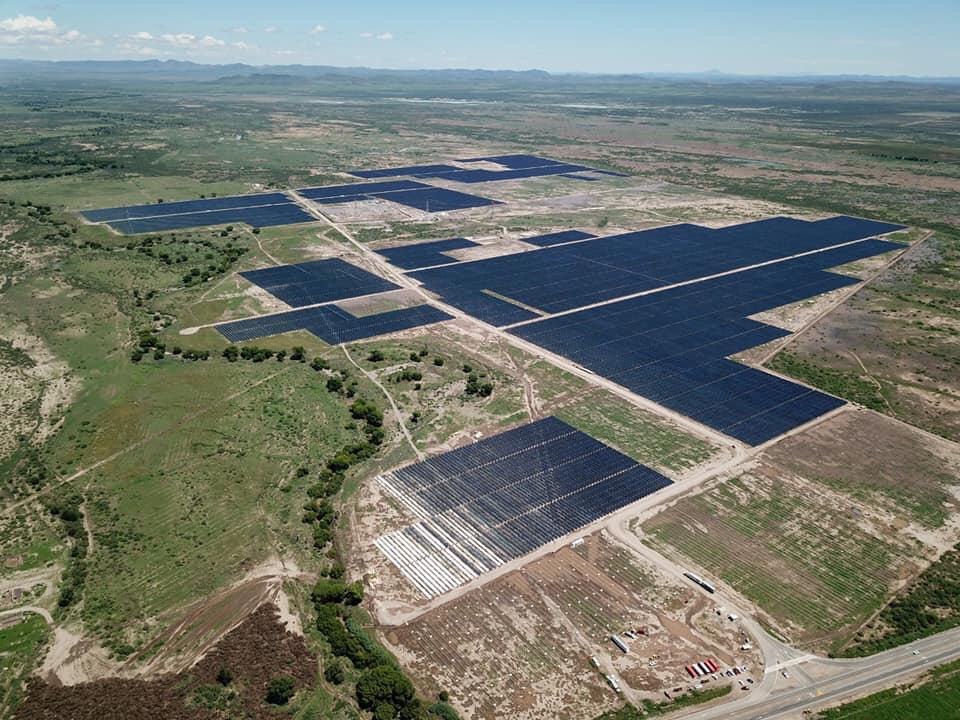

Gobierno del Estado construirá una granja solar de 15 megawatts, para abastecer a las instancias públicas
Actualmente Chihuahua cuenta con cinco granjas solares, además tres están en construcción y se planea construir otros tres más, con las cuales se pretende generar 930 millones de megawatts, de acuerdo con Jorge López, quien es el director de la Dirección de Energía de la Secretaría de Innovación y Desarrollo Económico de Chihuahua.
Chihuahua es uno de los estados con mayor potencial para la generación de energía renovable, por lo que se han establecido granjas que producen desde 15 hasta 200 megawatts.
De las cinco granjas que ya están funcionando, una está en la localidad de Moctezuma, en el municipio de Ahumada, en Camargo, en Jiménez, otra entre Ojinaga y Camargo y otra en Ascención. Las que se están construyendo una está en el municipio de Galeana, una en Villa Ahumada y otra en Juárez. De las que se están planeando construir una estará entre Juárez y Asceción, una Ascención y otra en Juárez. Con estos se prevé que Chihuahua estaría produciendo 930 millones de megawatts en total.
En la inversión de granjas solares solamente está participando una empresa de Juárez. Sin embargo, el Gobierno del Estado tiene un permiso para una granja solar que producirá 15 megawatts, cuya construcción se tiene planeada en Villa Ahumada y será para autoconsumo de las instancias públicas, es decir, para los edificios de las secretarías del Estado, para poder tener tarifas más competitivas, comentó Jorge López Uranga.
¿Cuáles son las implicaciones del desarrollo de una granja solar?
De acuerdo con el director de la Dirección de Energía, las granjas solares las desarrollan empresas con mucha experiencia, las cuales inician consiguiendo un cliente y logra la factibilidad cuando hay compradores, expresó.
También que los proyectos que en espera están buscando clientes para consolidar el financiamiento, ya que por cada megawatt es una inversión de un millón de dólares. Es decir, la inversión de una granja solar de 15 megawatts es de 15 a 20 millones de dólares. Y para poder acceder a los fondos de financiamiento en la mayoría de los casos se pide que la energía ya esté vendida.
Después de conseguir al cliente se comienza el proceso de papeleo, como trámites ambientales y permisos de interconexión, después se desarrolla del proyecto. Estas empresas hacen un contrato de compraventa a largo plazo de 15 a 20 años.
Por otra parte, la suministradora de la CFE puede comprar energía a las granjas solares, sin embargo, hasta el momento no lo ha hecho y salen a las subastas de energías, el cual es otro de los mecanismos. En esta modalidad, los desarrolladores participan en la subasta de energía a largo plazo y este evento está organizado por la Secretaría de Energía y el Servicio Nacional de la Certificación Ambiental para las Inversiones Sostenibles.
Jorge López, mencionó que la energía solar es muy buen proyecto de inversión, pues se recupera pronto, ya que los contratos son a largo plazo. Además el estado tiene potencial en energía fotovoltaica, aunque también tiene potencial en otras, como geotérmica y biomasa, pero actualmente el desarrollo está enfocado en la solar y es un rubro en que se debe participar, ya sea con granjas solares o proyectos de generación distribuida, la cual produce energía de consumo básico, por ejemplo, en hogares.
